V tomto období má Krajská správa a údržba silnic Středočeského kraje naplánováno několik akcí. Podrobně v přiloženém souboru včetně map k jenotlivým akcím. Přímo ve Zruči se jedná o ulice 1. máje, Vlašimskou a Kutnohorskou. Dále o údržbu silničního mostu přes Sázavu. V okolí města se opraví zbývající části II/126 do Kutné Hory, Buda-Dolní Pohleď, Zruč - Čenovice a silnice v Želivci včetně příjezdu.

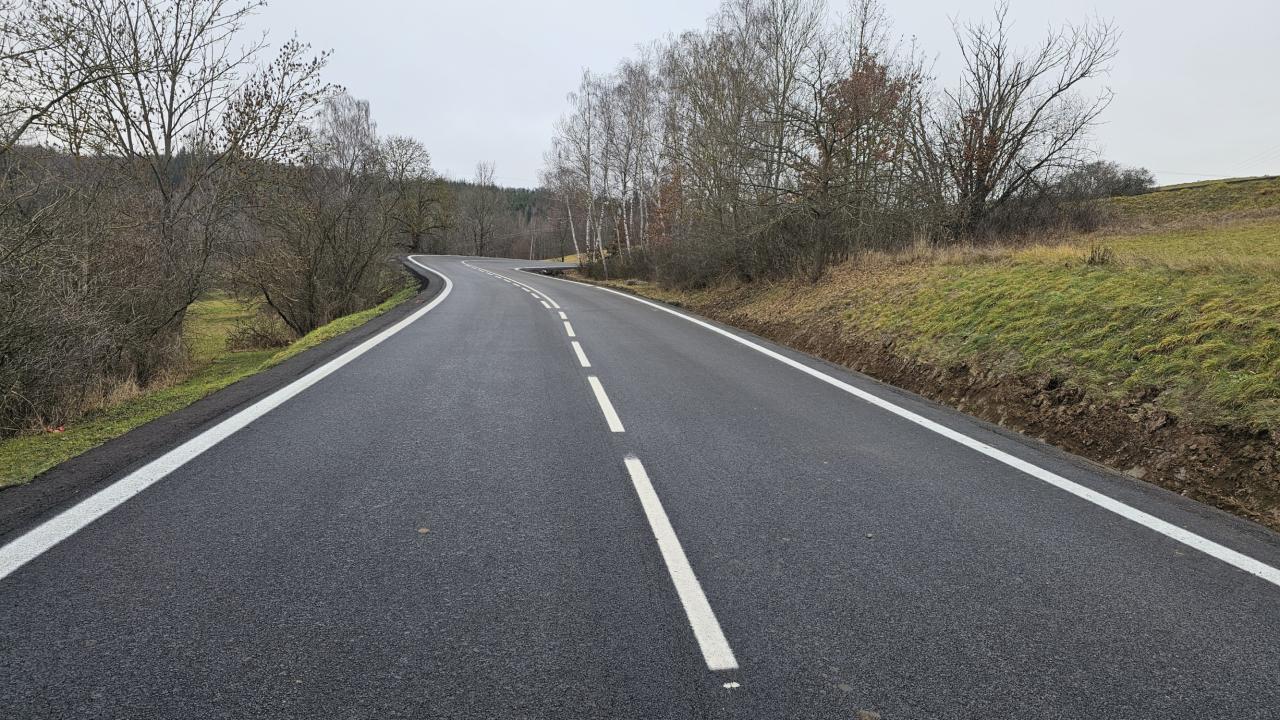

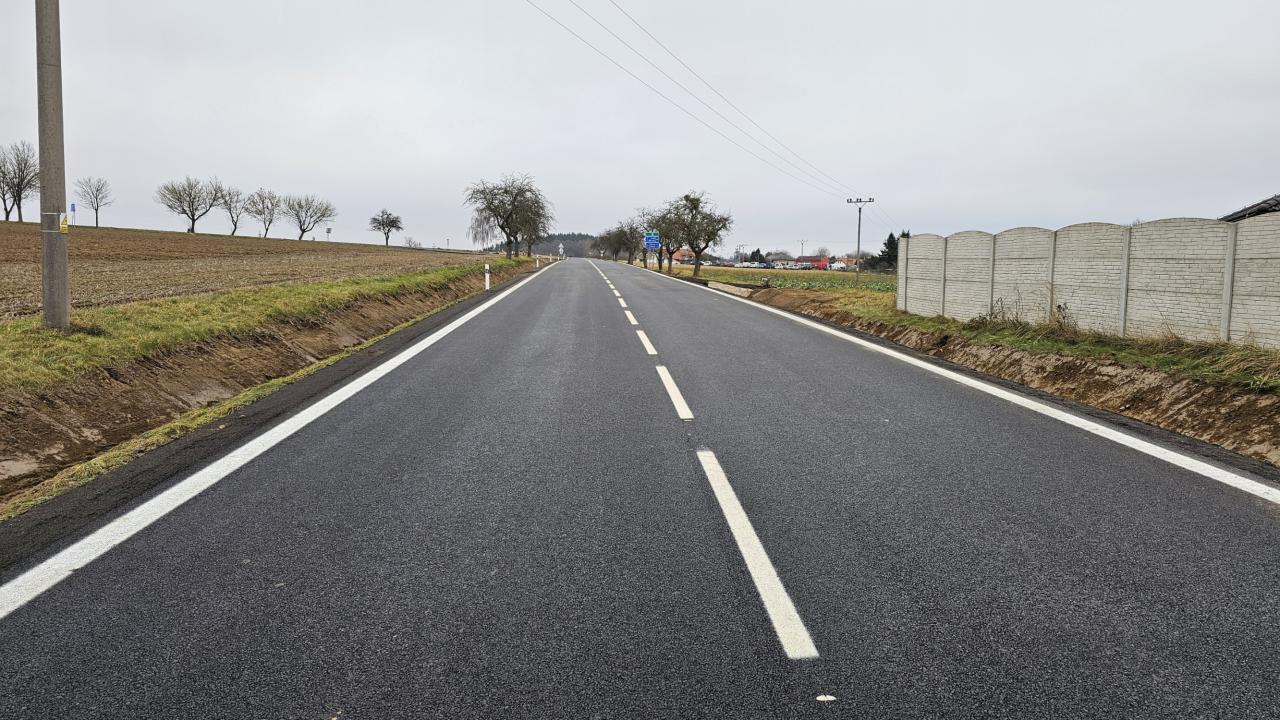

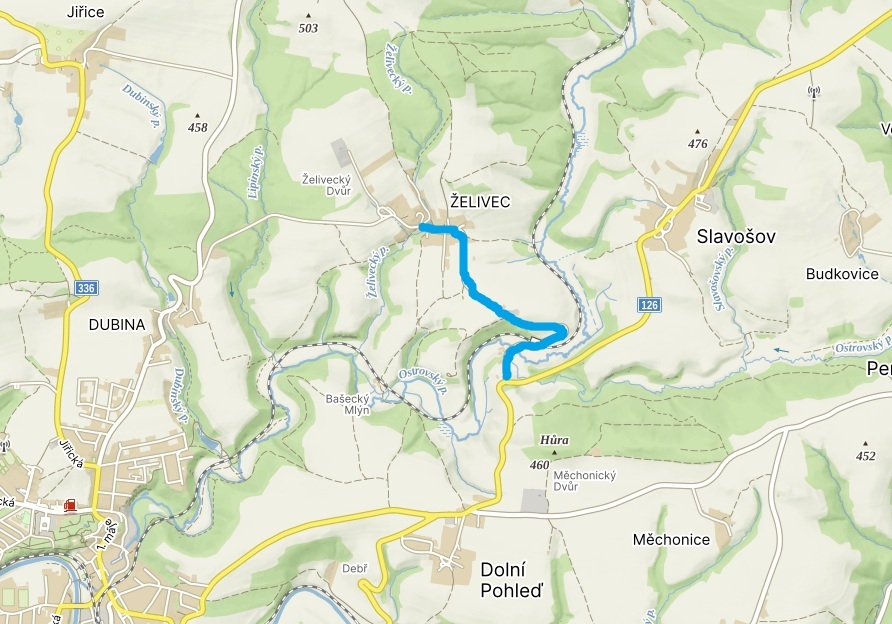

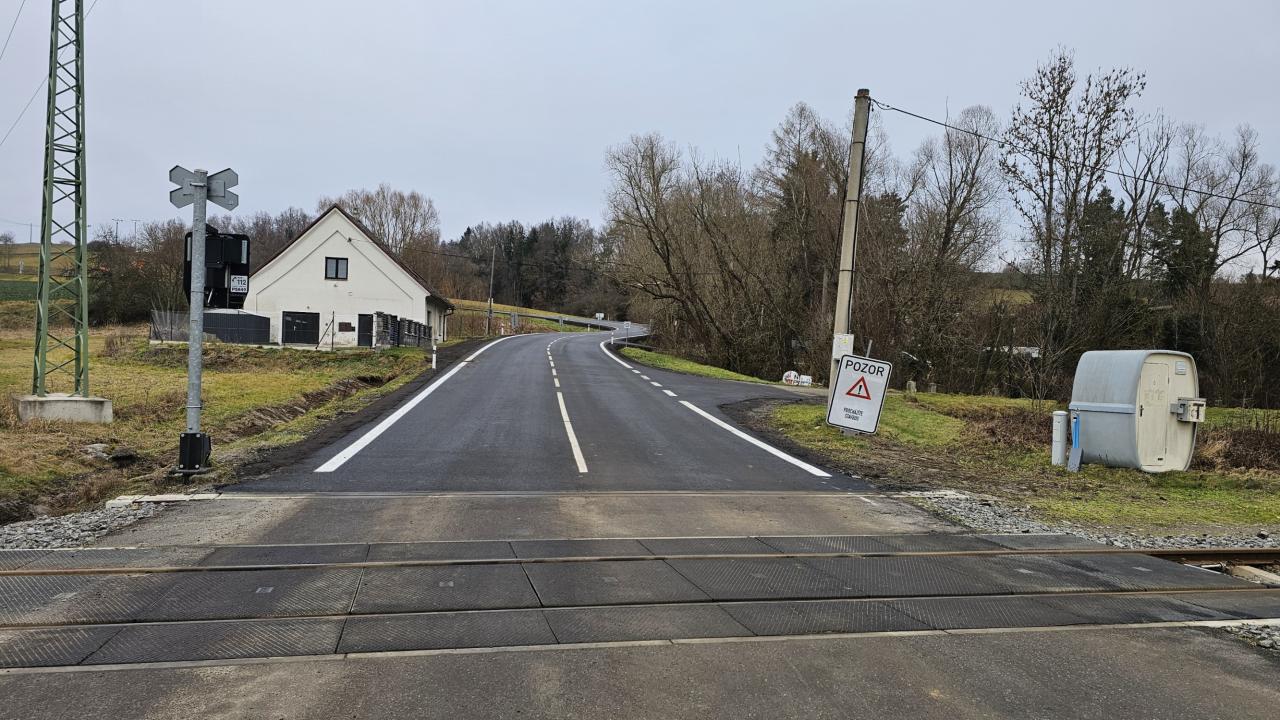

Opravil se Příjezd do Želivce od křižovatky II/126 (pod Slavošovem). Dokončení akce bylo v termínu - 10. října 2025 (Příjezd do Želivce bude přes Dubinu - v přiloženém obrázku - již je schváleno).
Vzhledem k opravám ulice 1. máje opravilo město svou část mezi Dubinou a Želivcem v délce cca. 300 metrů v první polovině dubna 2026.
I.etapa proběhla od 15.9. do 15.12. 2025 hotovo
II. etapa bude od 1.4. do 15.6. 2026. Objížďka povede přes Zruč ulicemi Vlašimská a Kutnohorská.

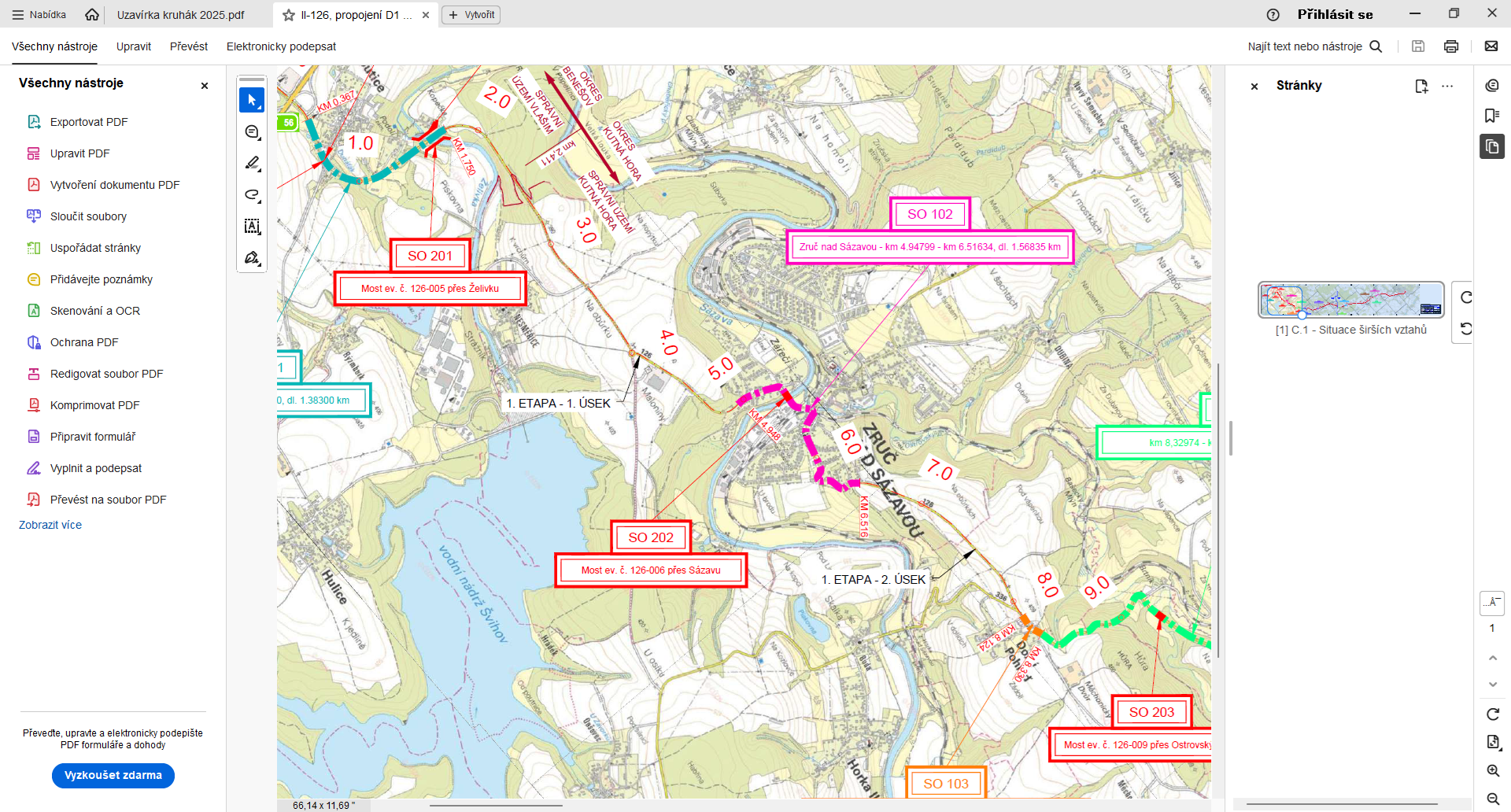

Zruč n.S., Soutice a Krajská správa a údržba silnic podepsaly smlouvu se sdružením firem PORR a.s. a BES s.r.o. Dne 29.1. 2026 proběhla ve Zruči schůzka se starosty dotčených obcí . V rámci této akce se opraví ve Zruči ulice Vlašimská a Kutnohorská. Dále se provede částečná oprava mostu přes Sázavu. V rámci oprav ulice Vlašimská a Kutnohorská se vybuduje nová dešťová kanalizace. V okolí se opraví úsek Dolní Pohleď - Slavošov, křižovatka u Soutic a vybuduje se nový most přes Želivku. Podrobný harmonogram je příložen.Jak budou objížďky vás budeme průběžně informovat.
V tuto chvíli víme, že kruhová křižovatka u Soutic se začala stavět od 16. března. Na dálnici a z dálnice se bude jezdit na semafor. Do Soutic se bude dát odbočit. Do Kalné a Hulic se bude jezdit objížďkou přes Nesměřice. Ve Zruči by se mělo začít stavět v červenci 2026 - ulice Vlašimská na 3. etapy. Most přes Sázavou se opraví od 15.7. do 15.8. 2026. Ulice Kutnohorská přijde na řadu v roce 2027.Objížďka vždy povede přes Buda. Další práce probíhají v Kutné Hoře.
Přikládáme harmonogram všech prací.
Harmonogram prací II/126 - II. etapa 2026-28
V termínu 1.4. - 31.8. 2026. Objížďka pro osobní auta přes Hulice. Nájezdy na D1 bez omezení. Akce bude koordinována s II. etapou II/126 - má stejného zhotovitele.
V termínu 31.3. - 30.4. 2026 byla uzavřena Lipina. Objížďka vedla přes Čestín.
V termínu 4.5. - 31.7. bude uzavřen průjezd Dubinou z důvodu budování tlakové kanalizace. Obyvatelé se ke svým domům dostanou. Mimo provoz bude autobusová zastávka u kulturního domu pro linky 776 a 805. Autobusová zastávka Dubina háj bude mimo provoz pro linku 776. Objížďka povede přes Jiřice.
Jak probíhá schvalování objížděk po krajských silnicích? Zhotovitel akce podá žádost na MěÚ do Kutné Hory včetně schválení dopravní policií. Souhlasy vždy dává majitel komunikací. Kutná Hora stanovuje na základě všech požadavků objížďku a související značení.
